Автономно выполняет задачи менеджера среднего звена
Тендеры, работа с закупками, портал поставщика
ITIL, техподдержка, услуги для сотрудников, портал самообслуживания
Корпоративное хранилище и платформа для обмена файлами
Конструктор форм и интерфейсов, редактор кода, интеграции
Набор инструментов
коробочное решение
Отраслевые решения
Отделы
Портал для приёма заявок, база поставщиков, анализ коммерческих предложений
Автоматизация ПИР, база знаний и практик, шаблоны документов, согласования и подписи
Управление проектами, подбор исполнителей, планирование, контроль выполнения задач
ServiceDesk и HelpDesk, база знаний, контроль сроков реагирования
Отдел закупок
Портал для приёма заявок, приоритезация, уведомления и закупки
Авторасчёт зарплат, сводная финансовая отчётность, автоматизация управленческого учёта
Юридический отдел
Корпоративный портал, интеграция с 1С: ЗУПП, автоматизация приёма, онбординга, увольнения
Контроль производства, проектов, портал дистрибьютора, ЭДО и архив
ИТ-отдел
Отдел поддержки
АХО
скоро на сайте
скоро на сайте
скоро на сайте
скоро на сайте
скоро на сайте
Финансовый отдел
скоро на сайте
С чего начать
Справочные материалы
Вопросы и ответы
Набор инструментов
AI-агент
скоро на сайте
Отраслевые решения
О компании
Миссия и ценности
Руководители
скоро на сайте
скоро на сайте
скоро на сайте
Отдел закупок
Юридический отдел
ИТ-отдел
Отдел поддержки
АХО
Финансовый отдел
Отделы
Первая Форма — Кейсы компании

Автоматизация проектного управления для инжиниринговой компании

Управление проектами Строительство
Клиент: инжиниринговая компания полного цикла, которая строит и реконструирует промышленные объекты по всей России. Её деятельность выстроена через сеть филиалов в ключевых макрорегионах страны. Каждый из них отвечает за полный цикл реализации проекта на своей территории: от проектирования до сдачи объекта.

Компания работает по модели EPCM (Engineering, Procurement, Construction Management). При таком подходе в рамках одного проекта объединены проектирование и техническое сопровождение, управление поставками материалов и оборудования, координация субподрядчиков и контроль качества работ.

Отрасль: промышленность, строительство

Разрозненность данных и большой объём ручной работы усложняли контроль над проектами и грозили срывами сроков

Раньше в компании не использовали специализированный софт для управления проектами. Сотрудники обходились Excel-таблицами и текстовыми документами. Это создавало следующие сложности:
  • Отсутствие ресурсного планирования. Проектные менеджеры записывали часы работы команды в свои Excel-таблицы. Руководитель не видел, кто из сотрудников перегружен работой, сколько часов реально потрачено на задачу. Поэтому о проблемах с бюджетом или сроками узнавали в последний момент.

  • Неактуальные данные. Центральный офис получал информацию о ходе проектов с задержкой. Руководители филиалов собирали данные от проектных менеджеров и вручную составляли сводные отчёты, отвлекаясь от основной работы. За это время данные успевали устареть.

  • Ручная подготовка документов. Субподрядчики могли приступить к работе только после подписания всех необходимых бумаг: договора, технического задания, графика выполнения работ, сметы. Сотрудники инжиниринговой компании готовили их вручную, а при любых изменениях вносили одну и ту же корректировку во все документы и тратили время на перепроверку.

  • Непрозрачность согласования. Сотрудники отправляли коллегам черновики документов по электронной почте, самостоятельно отслеживали сроки и напоминали о них в случае задержек. В переписке накапливались разные версии документов, сложно было понять, какая актуальная. А чтобы выяснить статус согласования, надо было пересмотреть кучу писем.

Внедрили единую систему, связывающую все процессы управления проектами

Управление договорной работой с заказчиком и субподрядчиками

Для возведения или реконструкции промышленного объекта обычно требуется привлечь десятки внешних исполнителей. Теперь система берет на себя всю работу с документами: при создании одного автоматически формируются и все остальные, связанные с ним.

Например, для одного из объектов необходимо привлечь 50 субподрядчиков. Сотрудник создаёт общий проектный договор с клиентом и указывает в нём всех субподрядчиков, а система уже сама сформирует 50 отдельных документов по каждому из них.
Когда сотрудник вносит правки в первоначальный документ, обновляются и все связанные с ним. При этом комментарии руководства не переносятся.

Планирование проекта и управление трудовыми ресурсами

Система автоматически переносит из договоров основные данные: бюджет, сроки и требования к работам. Менеджеру остается только структурировать работы по этапам.
В системе он указывает ключевые этапы: «Закупка материалов», «Подключение к инженерным сетям», «Строительно-монтажные работы», «Пусконаладочные работы». Для каждого этапа создается отдельный паспорт, в котором указаны сроки работ, стоимость, ответственные руководители.

Как выглядит паспорт проекта
Как выглядит паспорт проекта
Учёт рабочего времени штатных сотрудников автоматизирован с помощью таймшитов. В них сотрудники фиксируют рабочее время с разбивкой по проектам. Система автоматически сравнивает фактические трудозатраты с плановыми и показывает отклонения по каждому проекту.

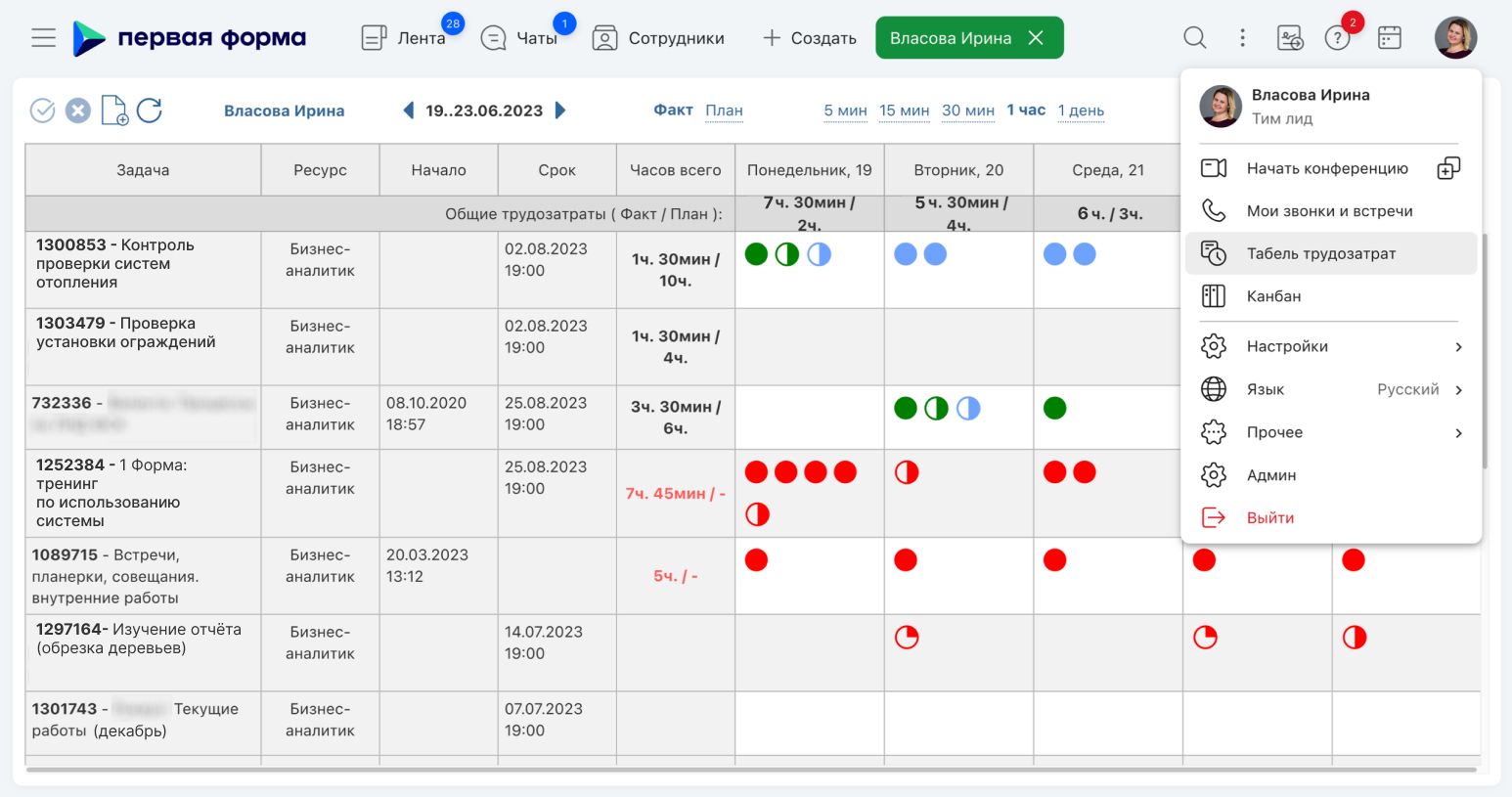

Как выглядит таймшит или табель учёта рабочего времени
Как выглядит таймшит или табель учёта рабочего времени
Работа субподрядчиков контролируется через акты выполненных работ. В системе отображается, на какую сумму закрыты акты по каждому этапу, и сколько средств осталось в бюджете проекта.

Многоуровневый контроль на всех этапах работ

При проектировании крупных промышленных объектов каждое техническое решение требует дополнительной проверки. Например, расчёты несущих конструкций промышленного здания проверяет и утверждает главный конструктор проекта.

Теперь этот процесс автоматизирован: система направляет документы нужному специалисту, блокирует переход к следующему этапу без его согласования и отслеживает сроки проверки.

Актуальная информация по работе всех филиалов

Благодаря интерактивному отчёту руководству в любой момент доступна сводная информация по всем филиалам. Система собирает в него данные по клиентам, проектам, бюджетам, актам, субподрядчикам. Все показатели кликабельны — можно перейти в отдельные карточки и узнать больше информации.

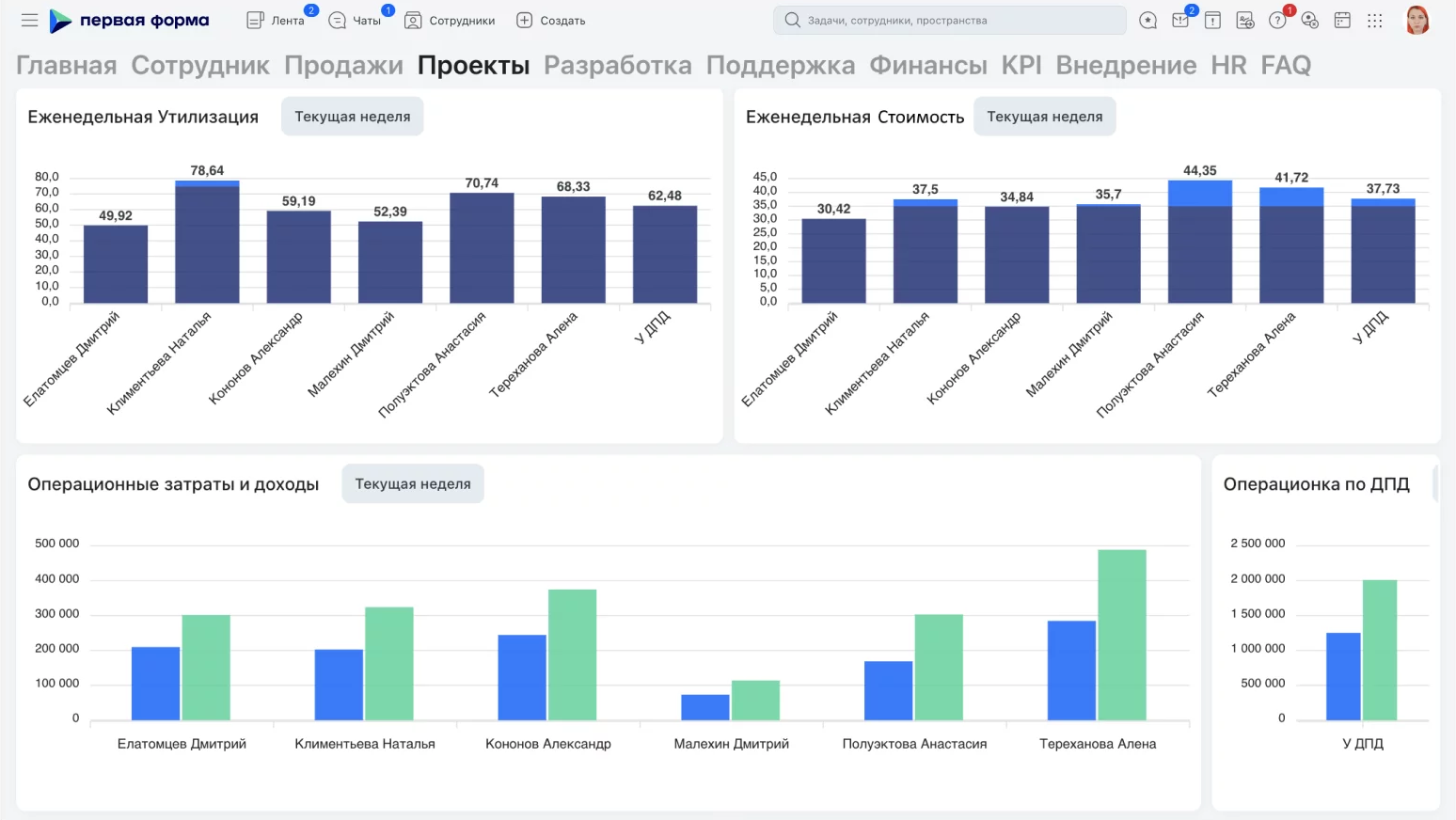

Пример отчёта в системе
Пример отчёта в системе
Хотите узнать больше о возможностях проектного управления?

Управляйте проектами, задачами, командой, документооборотом и финансами в «Первой Форме»
Подробнее

Результаты внедрения проектного управления на базе BPM-системы

  • BPM-платформа взяла на себя рутинные операции вроде подготовки и контроля согласования документов и упростила контроль субподрядчиков. Благодаря этому у сотрудников высвободилось больше времени на стратегические задачи.

  • Централизация данных в единой системе позволила компании перейти к проактивному управлению рисками. Благодаря актуальной отчётности руководство теперь всегда в курсе статусов всех проектов и может оперативно отреагировать на возможные проблемы.

  • Работа с таймшитами и контроль актов обеспечивает прозрачный контроль расходования средств по каждому этапу и субподрядчику. Система показывает остаток бюджета в режиме реального времени и помогает избежать превышения лимитов.

  • Несмотря на географическую удалённость, все филиалы работают по единым стандартам. Это в том числе помогает новым сотрудникам быстрее включаться в работу.
